Kindergarten

Projektnummer

414

•••

Kurzinfo:

Der Kindergarten wurde so schwer beschädigt, dass er abgerissen werden musste. Ein Neubau ist in Umsetzung.



Aktueller Stand:

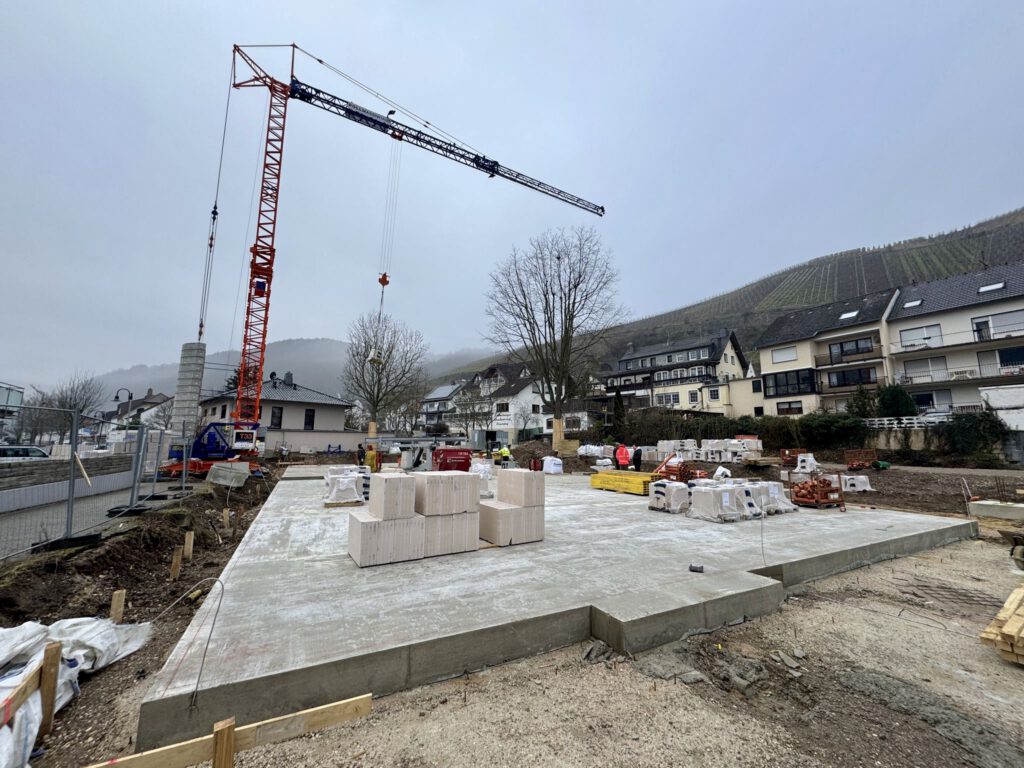

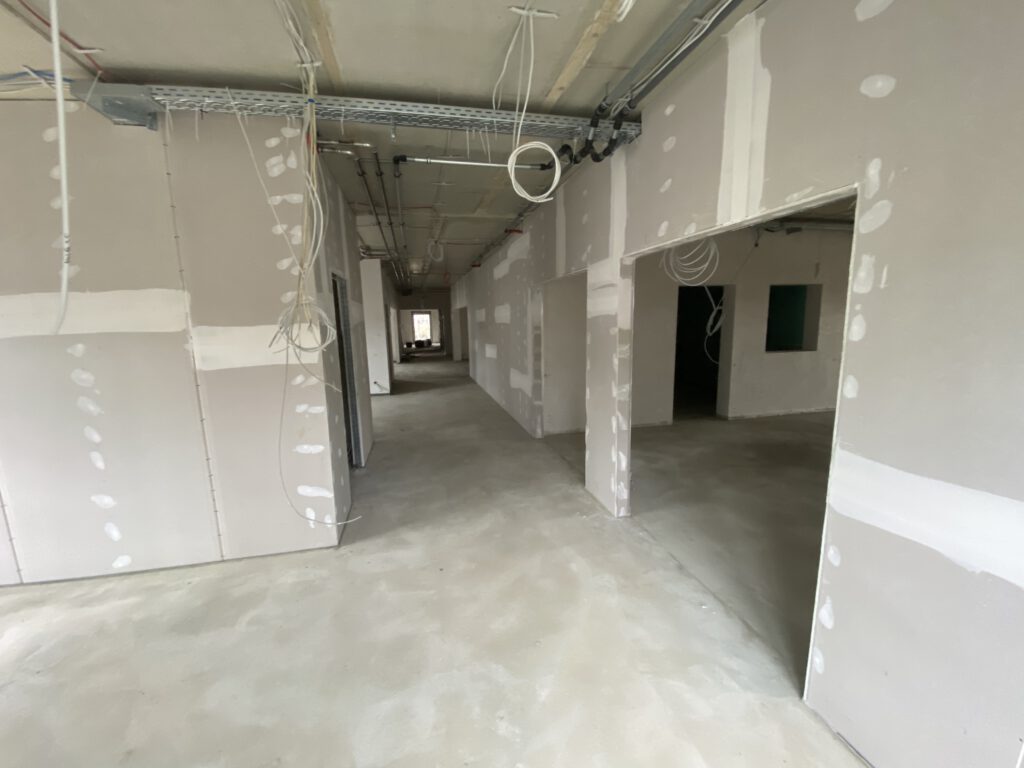

11-2024 Offizieller Baubeginn
07-2024 Baugenehmigung liegt vor
05-2024 Antrag auf Landesförderung und Kreisförderung für 4. Gruppe in Vorbereitung
04-2024 Brandschutzprüfung abgeschlossen
02-2024 Bodengutachten und Kampfmittelsondierung abgeschlossen
02-2024 Schallschutz- und Bauphysikleistungen nach Vergabe in Umsetzung
01-2024 Vergabe technische Gebäudeausstattung
12-2023 Vergabe Objektplanung und Tragwerkplanung
09-2023 Ausführungsplanung wurde europaweit ausgeschrieben und ist in Vergabe
04-2023 Baugenehmigungsverfahren läuft
03-2023 Der Bauantrag wurde eingereicht; die Vorbereitung der europäischen Ausschreibung ist in Bearbeitung


Weitere Informationen

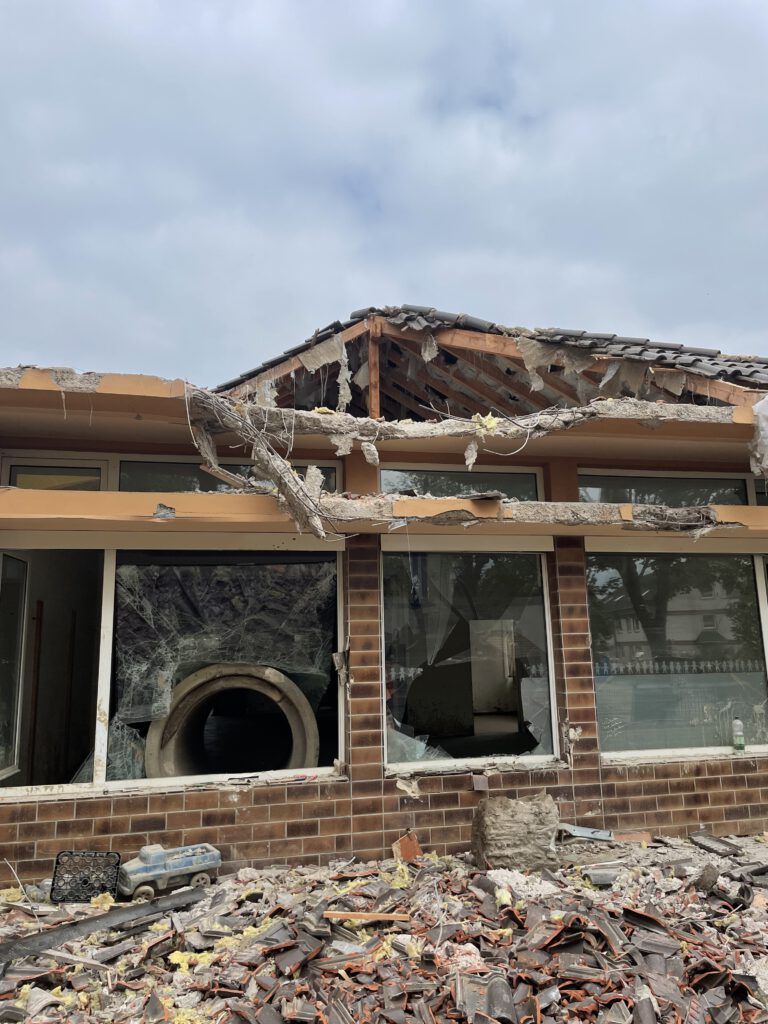

Der Kindergarten im Dernauer Pfarrgarten ist durch die Flut schwer beschädigt worden und musste infolgedessen abgerissen werden. Bis zur Flut bot er Platz für drei KiTa-Gruppen und war vollständig ausgelastet. Die Kinder wurden zwischenzeitlich im Vereinsheim sowie in der Alten Schule in Holzweiler untergebracht. Seit August 2022 dient die Containeranlage in Marienthal als temporäre Unterbringung.

Bereits im Oktober 2021 gab es erste Planungsabstimmungen und Beauftragungen. Aufgrund der notwendigen Bebauungsplanänderung sowie Abstimmungen mit den betreffenden Behörden und dem Betreiber verzögerte sich das Projekt. Nach Einreichung des Bauantrags für einen Wiederaufbau an gleicher Stelle im März 2023, wurde die Baugenehmigung im Juli 2024 erteilt. Darüber hinaus wurden die Planungs- und Bauleistungen europaweit ausgeschrieben und im Anschluss vergeben. Im November 2024 erfolgte der offizielle Baubeginn für das Gebäude, das außerhalb der HQ100 liegt.

Das Gesamtvolumen für den Wiederaufbau der Kindertagesstätte, die in diesem Zuge um eine vierte Gruppe erweitert wird, beläuft sich auf etwa 6,2 Millionen Euro. Aus dem Wiederaufbaufonds von Bund und Ländern wird eine Fördersumme von circa 5,7 Millionen Euro geltend gemacht. Die Mehrkosten für die Erweiterung um eine vierte Gruppe werden durch Mittel von Land und Kreis (etwa 40%) sowie Spendengelder finanziert. Betreiber des Kindergartens bleibt die KiTa Koblenz gGmbH, während der Ortsgemeinde Dernau die Bauträgerschaft obliegt. Die Entwurfs- und Ausführungsplanungen wurden durch die Architekturbüros Berghaus & Michalowicz (Entwurf) sowie Seelbach & Schäfer (Ausführung) übernommen. Die Zukunft Mittelahr AöR ist für die Projektsteuerung verantwortlich.
